Sicherungskasten erneuern Kosten Essen 2026

Was kostet es, den Sicherungskasten in Essen zu erneuern? Vollständige Preisübersicht 2026 für Zählerschrank-Modernisierung, Unterverteilung und Erweiterung – inklusive rechtlicher Grundlagen, Ablauf beim Netzbetreiber und der Vorbereitung für Wärmepumpe, Wallbox und PV-Anlage.
Sicherungskasten erneuern Kosten Essen 2026 – die wichtigsten Zahlen
Die Erneuerung eines Sicherungskastens kostet in Essen 2026 zwischen 800 und 8.000 Euro. Reine Unterverteilung (Wohnung): 800–1.500 €. Standard-Zählerschrank Einfamilienhaus: 2.500–4.500 €. Zählerschrank mit Vorbereitung für Wärmepumpe/Wallbox/PV: 3.500–6.000 €. Zählerschrank Mehrfamilienhaus: 4.000–8.000 €. Hinzu kommen Netzbetreiber-Anmeldung (200–500 €) und Nebenkosten für Trennen und Wiederherstellen des Netzanschlusses (300–800 €). Die Modernisierung ist nach aktueller TAB des Netzbetreibers und DIN VDE 0100 auszuführen und darf nur durch einen im Installateurverzeichnis eingetragenen Elektro-Fachbetrieb erfolgen. Sinnvolle Anlässe: Anlagen älter als 30 Jahre, fehlender FI-Schutz, Vorbereitung für PV/WP/Wallbox.
Sicherungskasten, Zählerschrank, Unterverteilung – was ist was?
Im Alltag werden die Begriffe „Sicherungskasten" und „Zählerschrank" oft synonym verwendet. Fachlich beschreiben sie unterschiedliche Bauteile, die in einem Haus zusammenwirken. Für die richtige Kalkulation der Modernisierungskosten ist die Unterscheidung wichtig:
- Zählerschrank – das Hauptgehäuse mit Stromzähler, Hauptsicherung und Übergabestelle vom Netzbetreiber. Meist im Keller, Hausanschlussraum oder Hauswirtschaftsraum. Enthält den SLS (Selektiver Leitungsschutzschalter) als oberste Sicherung und den Zähler.
- Unterverteilung (UV) – der eigentliche „Sicherungskasten" im engeren Sinne. Enthält die einzelnen Leitungsschutzschalter (LSS) für die Stromkreise einer Wohnung oder Etage sowie die Fehlerstrom-Schutzschalter (FI/RCD). Kann direkt neben dem Zählerschrank sitzen oder in jeder Wohnung / Etage separat.
- Hausanschlusskasten – die Übergabestelle des Netzbetreibers vor dem Zähler. Wird bei der Modernisierung nicht angerührt und ist Eigentum des Netzbetreibers.
Bei einer Sicherungskasten-Erneuerung geht es meist um beides: der alte Zählerschrank wird modernisiert, gleichzeitig die Unterverteilung neu strukturiert oder erweitert. In vielen Essener Altbauten – insbesondere in Stadtteilen wie Frohnhausen, Altendorf, Kray oder Stoppenberg – finden wir noch Anlagen aus den 1960er- und 70er-Jahren, deren Zählerschränke weder für heutige Verbraucherzahlen noch für moderne Schutzeinrichtungen ausgelegt sind.
Die typischen Merkmale eines modernisierungsbedürftigen Zählerschranks: alte Schmelzsicherungen (Diazed, Neozed) statt moderner Leitungsschutzschalter, fehlende Fehlerstrom-Schutzschalter, verrostete oder verrußte Klemmen, keine Reserveplätze für neue Verbraucher, fehlende Beschriftung, oft auch ein Zählerschrank ohne 3-Punkt-Befestigung nach aktueller TAB. Bei Anlagen dieser Art ist die Erneuerung meist unumgänglich, sobald neue Verbraucher wie Wärmepumpe, Wallbox oder eine PV-Anlage hinzukommen sollen.
Wann muss der Sicherungskasten in Essen erneuert werden?
Eine allgemeine Erneuerungspflicht gibt es nicht – aber fünf klare Anlässe machen die Modernisierung notwendig oder dringend empfehlenswert:
1. Bei akuten Sicherheitsmängeln. Verrostete oder verrußte Klemmen, überhitzte Sicherungen, Zählerschränke aus Metall ohne ausreichende Isolation, alte Schmelzsicherungen ohne FI-Schutz für Steckdosenkreise. Diese Anlagen bieten kein ausreichendes Schutzniveau für heutige Verbraucher. Bei akuter Gefährdung entsteht auch bei Bestandsschutz eine Handlungspflicht – im Schadensfall droht die Argumentation grober Fahrlässigkeit gegenüber der Versicherung.
2. Bei fehlender Kapazität für neue Verbraucher. Alte Zählerschränke waren für den Bedarf ihrer Zeit ausgelegt: 4 bis 6 Stromkreise für ein ganzes Haus. Heute sind 12 bis 18 Stromkreise Standard, bei Vorbereitung für Wärmepumpe, Wallbox und PV eher noch mehr. Wenn im alten Zählerschrank keine Reserveplätze mehr frei sind, ist die Erweiterung praktisch immer mit einer Modernisierung des Gesamtsystems verbunden.
3. Bei Nichterfüllung der aktuellen TAB. Netzbetreiber schreiben in ihren Technischen Anschlussbedingungen (TAB) vor, wie Zählerschrank und Übergabestelle beschaffen sein müssen. Zählerschränke vor etwa 1996 entsprechen fast nie der aktuellen TAB. Bei einer geplanten Änderung am Hausanschluss – etwa Erhöhung der Anschlussleistung für WP oder Wallbox – wird die Erneuerung durch den Netzbetreiber zur Bedingung.
4. Bei geplanter PV-Anlage oder Batteriespeicher. Für den Anschluss einer Photovoltaikanlage braucht der Zählerschrank Reserveplätze für den Wechselrichter-Schutz, ggf. einen 2-Richtungs-Zähler und je nach Anlagengröße spezielle Schutzeinrichtungen. Bei Batteriespeichern kommen weitere Anforderungen hinzu. Ohne Zählerschrank-Modernisierung sind viele PV-Installationen an alten Bestandsanlagen nicht wirtschaftlich umsetzbar.
5. Bei Kernsanierung oder Aufteilung von Wohneinheiten. Sobald aus einem Einfamilienhaus zwei Wohneinheiten werden oder eine Wohnung neu aufgeteilt wird, muss der Zählerschrank die neuen Anforderungen erfüllen: getrennte Zählung, eigene Unterverteilung pro Wohneinheit, aktuelle TAB. Dann greift praktisch immer der aktuelle Stand der Technik.
Bestandsschutz – wann greift er, wann nicht?
Für bestehende Zählerschränke gilt grundsätzlich Bestandsschutz – sie dürfen weiter betrieben werden, solange sie funktionssicher sind. Der Bestandsschutz endet, sobald wesentliche Änderungen erfolgen: Erweiterung um neue Stromkreise, Anschluss von Wärmepumpe/Wallbox/PV, Umbau oder Nutzungsänderung. Dann muss der betroffene Bereich dem aktuellen Stand entsprechen – in der Praxis führt das meist zur Komplett-Erneuerung des Zählerschranks, weil Teilmodernisierungen technisch schwer umsetzbar sind.
Sicherungskasten erneuern Kosten Essen 2026: die Preisübersicht
Die Kosten für die Erneuerung eines Sicherungskastens hängen von drei Faktoren ab: dem Immobilientyp (Wohnung vs. EFH vs. MFH), dem Modernisierungsumfang (nur UV vs. Zählerschrank vs. beides) und den Zukunftsprojekten, für die vorbereitet werden soll. Die folgenden Preisspannen gelten für Standard-Installationen in Essen 2026:

Was den Preis nach oben oder unten bewegt
Am unteren Ende der Preisspanne liegen: standardisierte Zählerschränke mit übersichtlichem Aufbau, gute Zugänglichkeit im Hausanschlussraum, keine bauseitigen Vorarbeiten nötig, Modernisierung im Rahmen einer Bündelmaßnahme (z. B. gemeinsam mit PV oder Wärmepumpe). Am oberen Ende: alte, verbaute Standorte mit erschwerter Zugänglichkeit, Zählerschrank in ungünstigen Kellernischen, Anforderung an bestimmte Ausstattung (Überspannungsschutz mit höherer Ableitleistung, spezielle Kommunikationstechnik für Smart-Meter), zusätzliche Verlegung von Zuleitungen bei Standortverlagerung, Sonderanforderungen bei Denkmalschutz oder Mehrfamilienhaus mit vielen Zählpunkten.
Ein oft übersehener Kostenblock: der eventuelle Standortwechsel. Wenn der Bestandszählerschrank nicht dort steht, wo er nach aktueller TAB stehen darf (etwa in einem Wohnraum statt im Hausanschlussraum), verlangt der Netzbetreiber häufig eine Verlagerung. Dann kommen weitere Kosten für Zuleitungen, Wanddurchbrüche und ggf. bauliche Anpassungen hinzu – schnell 500 bis 1.500 Euro zusätzlich.
Die Komponenten eines modernen Zählerschranks

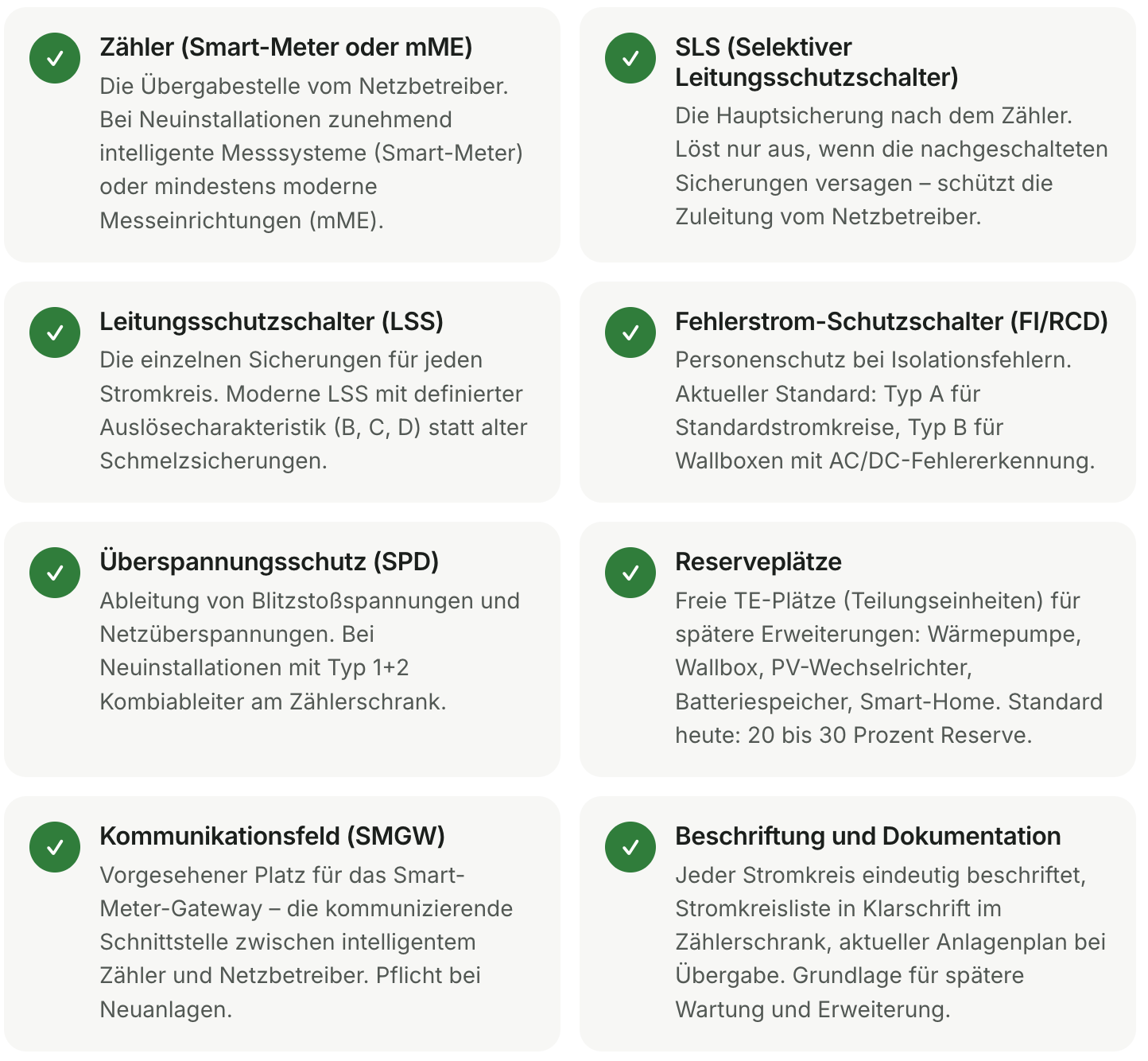

Ein aktueller Zählerschrank ist deutlich mehr als eine Ansammlung von Sicherungen – er ist die zentrale Schaltstelle für Sicherheit, Energiemanagement und Zukunftsfähigkeit der Elektroinstallation. Die wichtigsten Komponenten:

Der Ablauf einer Sicherungskasten-Erneuerung in Essen
Von der ersten Anfrage bis zur Abnahme dauert eine Zählerschrank-Modernisierung typischerweise 4 bis 6 Wochen – der größte Teil entfällt auf die Vorlaufzeit beim Netzbetreiber. Die reine Umbauzeit vor Ort beträgt 6 bis 10 Stunden für ein Standard-Einfamilienhaus. Der typische Ablauf:
1. Bestandsaufnahme und Beratung
Vor-Ort-Termin zur Prüfung des Bestandszählerschranks: Zustand, Größe, Standort, Anzahl der Stromkreise, Zukunftspläne. Wir klären, ob eine reine Modernisierung ausreicht oder ob eine Verlagerung des Standorts nötig wird. Auf Basis der Bestandsaufnahme entsteht ein detailliertes Angebot mit klaren Positionen.
2. Anmeldung beim Netzbetreiber
Nach Auftragserteilung erfolgt die Anmeldung beim örtlich zuständigen Netzbetreiber. Übermittelt werden: neuer Zählerschrank-Aufbau, Anlagenerweiterungen (Wärmepumpe, Wallbox, PV), voraussichtlicher Umbautermin. Vorlaufzeit typischerweise 2 bis 4 Wochen bis zur Genehmigung. In dieser Zeit werden auch die Materialien beschafft.
3. Terminvereinbarung mit Sperr-Termin
Für den Umbautag wird ein Sperr-Termin mit dem Netzbetreiber vereinbart: das Trennen der Zuleitung und späteres Wiederherstellen. Meist 2 bis 4 Stunden Stromausfall am Umbautag. Bei Betrieben oder bei sensiblen Verbrauchern (Aquarium, medizinische Geräte) wird der Termin entsprechend geplant – oft am frühen Morgen oder an Samstagen.
4. Umbau vor Ort
Am Umbautag wird die Zuleitung durch den Netzbetreiber getrennt. Dann Demontage des alten Zählerschranks, Montage des neuen Zählerschranks, Neubestückung mit Zähler, SLS, LSS, FI/RCD, Überspannungsschutz. Übernahme der bestehenden Stromkreise, Beschriftung, Dokumentation. Am Ende Wiederherstellung des Netzanschlusses.
5. Prüfung, Abnahme, Dokumentation
Nach Abschluss die Erstprüfung nach DIN VDE 0100-600: Sichtprüfung, Messungen (Isolationswiderstand, Schleifenimpedanz, RCD-Auslöseverhalten), Funktionsprüfung. Übergabe des Prüfprotokolls, der aktuellen Stromkreisliste und der Anlagendokumentation an den Eigentümer. Meldung des Fertigstellungstermins an den Netzbetreiber – damit gilt die Anlage als offiziell in Betrieb.
Rechtliche Grundlagen für die Sicherungskasten-Erneuerung in Essen
Die Erneuerung eines Zählerschranks ist rechtlich mehrfach reguliert – von der bundesweiten VDE-Norm über die Anschlussverordnung bis zu den Technischen Anschlussbedingungen des jeweiligen Netzbetreibers. Die zentralen Grundlagen:

Was das für Sie in Essen konkret bedeutet
Kurz zusammengefasst: Sie können die Erneuerung Ihres Zählerschranks nicht selbst durchführen – der Netzbetreiber verlangt einen im Installateurverzeichnis eingetragenen Elektro-Fachbetrieb. Dieser übernimmt Anmeldung, Ausführung und Abnahme. Der Umbau muss der aktuellen TAB Ihres Netzbetreibers entsprechen; sie ist bei jedem Netzbetreiber online einsehbar. Für Essen ist der zuständige Netzbetreiber der Grundversorger, dessen TAB die konkreten Anforderungen definiert.
Wichtige Zusatzkosten und Nebenpositionen
Der reine Materialpreis eines neuen Zählerschranks ist selten die Gesamtrechnung. Fünf Positionen tauchen typischerweise zusätzlich auf – wer sie kennt, kann Angebote besser vergleichen:

Neben den drei größten Kostenblöcken kommen häufig hinzu: zusätzliche Sicherungsplätze und Reserve-FI für konkrete Zukunftsprojekte (Wärmepumpe, Wallbox, PV) mit typischerweise 200 bis 600 Euro; Überspannungsschutz Typ 1+2 als Kombiableiter mit 250 bis 450 Euro (bei Neuinstallationen empfohlen, teilweise verpflichtend); Kommunikationstechnik für Smart-Meter mit 150 bis 300 Euro (bei bestimmten Verbrauchergruppen verpflichtend); ggf. bauliche Anpassungen wie Wanddurchbruch oder Nische mit 200 bis 600 Euro Zimmer-Handwerk.
Bei einer sinnvollen Projektplanung werden alle diese Positionen im Erstangebot ausgewiesen – so lassen sich Vergleiche zwischen Anbietern seriös durchführen. Vorsicht bei sehr niedrigen Angeboten, die nur den Grundpreis für den Schrank nennen: die Nachforderungen können den Gesamtpreis um 30 bis 50 Prozent erhöhen.

Vorbereitung auf Wärmepumpe, Wallbox und PV
Der wichtigste strategische Aspekt bei einer Zählerschrank-Erneuerung ist die Vorbereitung auf zukünftige Verbraucher. Wer heute den Sicherungskasten modernisiert, aber die nächsten fünf Jahre nicht mitdenkt, muss beim Anschluss von Wärmepumpe, Wallbox oder PV oft erneut ran – mit vermeidbaren Zusatzkosten. Die typischen Vorbereitungsmaßnahmen:

Warum die integrierte Planung so viel spart
Bei einer Zählerschrank-Erneuerung ohne Zukunftsvorbereitung müssten diese Positionen bei jeder Nachrüstung einzeln ergänzt werden – mit erneuter Anmeldung beim Netzbetreiber, erneutem Sperr-Termin, erneuter Prüfung. Kostet pro nachträglicher Erweiterung typischerweise 400 bis 900 Euro Zusatzaufwand. Wer heute vorbereitet, spart bei jeder späteren Nachrüstung mehrere Hundert Euro und vermeidet zusätzliche Wartezeiten.
In der Praxis bedeutet das: Auch wenn Sie heute keine konkreten Pläne für Wärmepumpe, Wallbox oder PV haben – Reserveplätze für 8 bis 12 zusätzliche TE einzuplanen, ist bei einer ohnehin geplanten Modernisierung eine der besten Investitionen. Der Aufpreis für die Reserveplätze allein liegt meist bei 150 bis 300 Euro; die spätere Ersparnis kann ein Vielfaches davon betragen.
Drei Kostenbeispiele für die Sicherungskasten-Erneuerung in Essen
Drei typische Konstellationen aus dem Essener Alltag – mit realistischen Kosten für unterschiedliche Modernisierungsumfänge. Alle Beispiele enthalten die Netzbetreiber-Anmeldung, den Sperr-Termin und die Erstprüfung nach DIN VDE 0100-600.

Fünf häufige Fehler bei der Sicherungskasten-Erneuerung in Essen
Diese Fehler begegnen uns in der Beratung regelmäßig – die meisten sind mit einer guten Vorplanung leicht zu vermeiden.
1. Modernisierung ohne Zukunftsvorbereitung
Der teuerste Fehler: heute den Zählerschrank tauschen, morgen die Wärmepumpe planen und feststellen, dass der Schrank schon wieder erweitert werden muss. Reserveplätze für 8 bis 12 zusätzliche TE kosten bei der Erstinstallation 150 bis 300 Euro; die spätere Nachrüstung ohne diese Reserve kann schnell 800 bis 1.500 Euro erneut kosten – plus Anmeldung, Sperr-Termin, Prüfung.
2. Angebot ohne Nebenkosten vergleichen
Der Schrank selbst ist selten die Gesamtrechnung. Anmeldung beim Netzbetreiber, Sperr-Termin, Bestückung mit FI/RCD und Überspannungsschutz, Prüfprotokoll – all das gehört dazu. Wer nur den Materialpreis vergleicht, erlebt bei der Endabrechnung Überraschungen von 30 bis 50 Prozent Mehrkosten. Seriöse Angebote weisen alle Positionen einzeln aus.
3. Standortwechsel nicht mitdenken
Wenn der alte Zählerschrank an einem Standort steht, der nach aktueller TAB unzulässig ist (etwa Wohnraum, Bad, direkt neben Wasserleitungen), verlangt der Netzbetreiber einen neuen Standort. Das bedeutet Zuleitungsverlegung, Wanddurchbrüche, ggf. Verputzarbeiten – schnell 500 bis 1.500 Euro zusätzlich. Bei der Bestandsaufnahme sollten diese Fragen zwingend geklärt werden.
4. Eigenleistung versuchen
Zählerschrank-Erneuerungen dürfen nur durch einen im Installateurverzeichnis des Netzbetreibers eingetragenen Elektro-Fachbetrieb erfolgen. Eigenleistungen oder Beauftragung nicht eingetragener Handwerker werden vom Netzbetreiber nicht abgenommen – der Zähler bleibt gesperrt. Im Schadensfall kommen zudem Versicherungsprobleme hinzu.
5. Beschriftung und Dokumentation vernachlässigen
Ein moderner Zählerschrank muss klar beschriftet sein: jeder Stromkreis eindeutig zugeordnet, Stromkreisliste im Schrank hinterlegt, Anlagenplan bei Übergabe. Ohne diese Dokumentation ist jede spätere Wartung oder Erweiterung teurer – der Handwerker muss erst herausfinden, welcher Schalter welchen Kreis versorgt. Bei jedem Angebot sollte die Dokumentation explizit erwähnt sein.
